Индекс производительности до завершения

Индекс производительности до завершения (to-complete performance index, TCPI) — расчетный показатель исполнения проекта по стоимости, которого необходимо достичь с оставшимися ресурсами, чтобы добиться установленного управленческого показателя, выражаемого в виде отношения стоимости выполнения оставшейся части работ к оставшемуся бюджету.

TCPI представляет собой вычисляемый индекс исполнения стоимости, который необходимо обеспечить на оставшихся работах для достижения определенной управленческой цели, таких как бюджет по завершении (budget at completion, BAC) или оценка по завершении (estimate at completion, EAC).

Если становится очевидным, что BAC больше не является реалистичным, руководитель проекта должен рассмотреть EAC. После одобрения EAC может заменить BAC при расчете TCPI.

Формула для TCPI, основанного на BAC:

(BAC – EV) / (BAC – AC)

где EV - освоенный объем, AC - фактическая стоимость (см. Анализ освоенного объема).

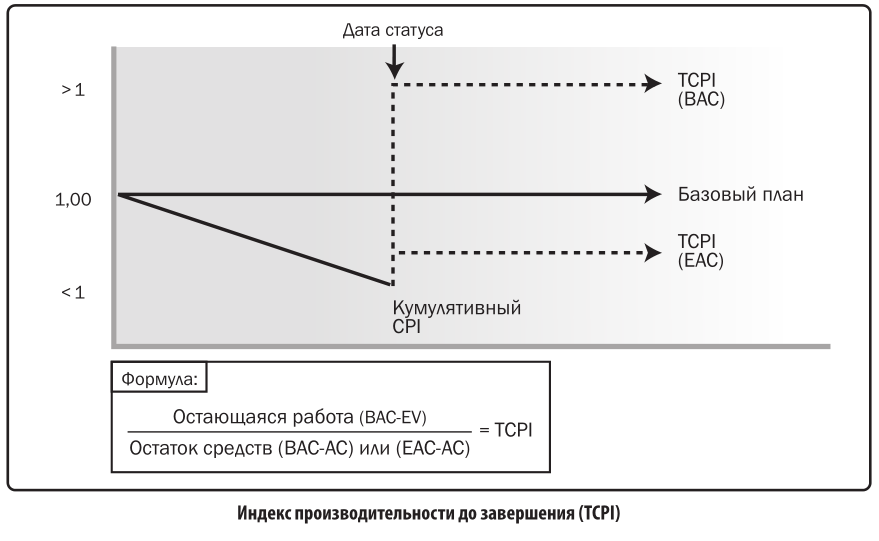

Формула для TCPI показана в левом нижнем углу — оставшаяся работа (определена как BAC минус EV), деленная на оставшиеся средства (которые могут рассчитываться либо как BAC минус AC, либо как EAC минус AC).

Если кумулятивный индекс исполнения стоимости (cost performance index, CPI) ниже базового плана, все будущие работы по проекту немедленно должны выполняться в соответствии с TCPI (BAC) (что отражено в верхней линии на графике), чтобы оставаться в рамках авторизованного BAC.

Суждение о том, является ли данный уровень исполнения достижимым, принимается на основе ряда соображений, включая риски, оставшееся на завершение проекта время и техническое исполнение. Этот уровень исполнения изображен в виде линии TCPI (EAC).

Формула для TCPI, основанного на EAC:

(BAC – EV) / (EAC – AC)
